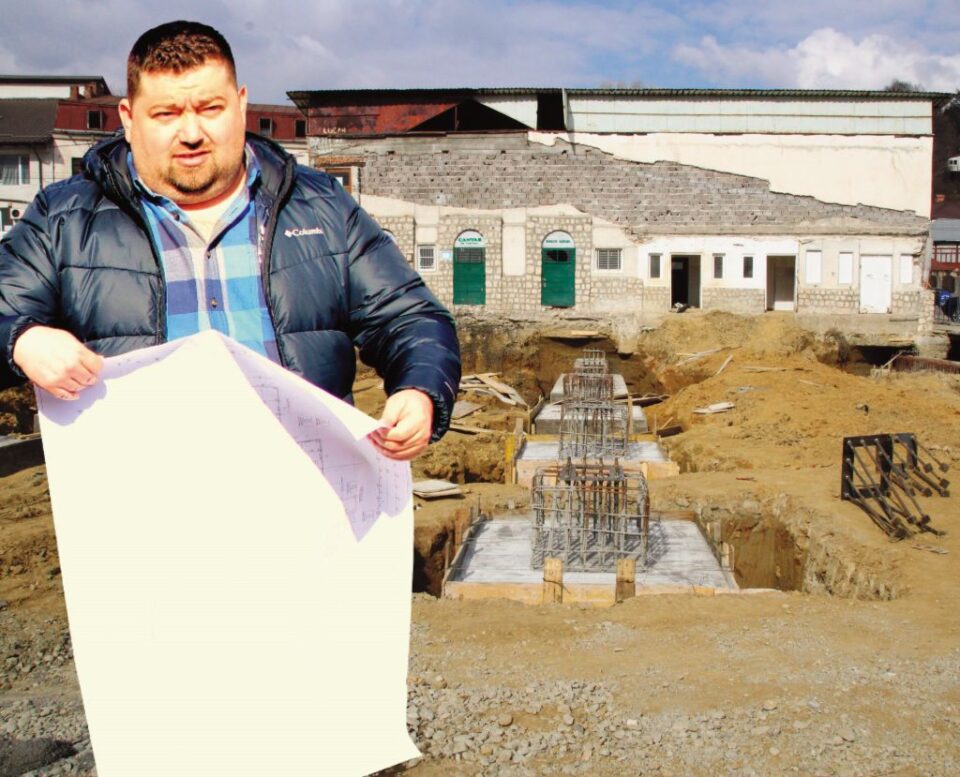

Pe 15 octombrie 2026, la al treilea termen acordat de instanță pentru pronunțarea hotărârii în procesul rezilierii păgubosului contract vizând noua piață a Câmpulungului, Tribunalul Neamț a soluționat favorabil solicitarea Companiei Naționale de Investiții. Instanța a admis acțiunea formulată de C.N.I. și a dispus rezilierea contractului de proiectare și execuție de lucrări din 26 ianuarie 2023, pentru „Construirea halei Pieței Centrale în municipiul Câmpulung”, un eșec al instituției statului, care n-a prea dat rateuri cu proiectele finanțat în țară. Uite că s-a întâmplat la Câmpulung, unde mai toate părțile implicate într-o inițiativă bună și necesară comunității – o piață civilizată, încălzită, modernă – s-au poticnit în îndeplinirea obligațiilor ce le reveneau. Hotărârea adoptată de Tribunalul Neamț, care desface o relație contractuală care n-a funcționat din capul locului, nu este definitivă, asocierea de firme lăsate fără acest obiectiv având posibilitatea s-o atace cu apel în termen de șapte zile de la comunicarea ei.
- Tribunalul Neamț a pronunțat rezilierea contractului de proiectare și execuție a halei pieței
După doi ani și jumătate de „nimic” livrat de constructor beneficiarului, Compania Națională de Investiții s-a urnit să depună o cerere la instanță, pentru rezilierea contractului având ca obiect piața câmpulungeană. Obiectiv a cărui nerealizare nu poate fi comparată cu celălalt insucces al Ministerului Dezvoltării la Câmpulung, blocul social din Grui, a cărui construcție, după finalizarea procesului, sperăm că va fi plătită din banii celor care au blocat acest proiect. În cazul pieței, sunt câțiva zeci de oameni care vând pe trotuar și carosabil, în corturi, pentru a treia iarnă la rând, situație care generează inconveniente de tot felul, de la disconfortul termic cauzat celor afectați, până la aglomerația și deranjul vizual produs acestei zone a municipiului. În cazul neexecutării imobilului de locuințe sociale din Grui, a cărui edificare a fost stopată de fostul prefect PNL Radu Perianu, cot la cot cu vecinii înspăimântați de perspectiva umbrei proiectate pe apartamentele lor de silueta noului bloc, cei 50 de viitori beneficiari nu stau în stradă precum piețarii. E drept că acestora din urmă Primăria le-a dat ca variantă spațiul fostei Piețe Vișoi, eliberat de afaceristul chinez, refuzul de mutare fiind unanim. Adică n-a zis unul că vrea să schimbe dârdâiala în cort cu un spațiu acoperit, în care ar fi fost feriți de ploi, ninsori, vânt și frig.
Pe 11 iunie 2026, la o jumătate de an de la intrarea în procedura insolvenței a liderului asocierii câștigătoare a contractului pieței, Compania Națională de Investiții a cerut instanței rezilierea contractului de proiectare și execuție de lucrări nr.98/2023, încheiat cu Inside Construction SRL, din Roman-Neamț, Consulting Grup Expert SRL, din Moinești-Bacău, și Ilvea Building SRL, din Altamura (Bari), Italia. Litigiul dintre finanțator și constructorul, participant la licitație împreună cu proiectantul, se judecă la Tribunalul Neamț, întrucât în acest județ este sediul social al firmei cu mari probleme financiare și tot aici este tranșată și chestiunea insolvenței, care evoluează în direcția falimentului.
Primele două termene ale procesului, 23 iunie și 7 iulie 2026, au fost necesare pentru îndeplinirea unor formalități procedurale. La cel de-al treilea, din 29 septembrie 2026, pronunțarea a fost amânată la data de 13 octombrie 2026, când din nou a fost amânată pe 15 octombrie 2026. Când instanța a stabilit: „Admite acțiunea formulată de reclamantul Compania Națională de Investiții „CNI” S.A. București, în contradictoriu cu Asocierea „Inside Construction” S.R.L. & „Consulting Grup Expert” S.R.L. & „Ilvea Building” S.R.L., reprezentată de debitorul „Inside Construction” S.R.L., în calitate de lider de asociere, pentru reziliere contract. Dispune rezilierea contractului de proiectare și execuție de lucrări nr.98/26.01.2023 privind realizarea obiectivului de investiții „Construire Hală Piața Centrală în Municipiul Câmpulung, județul Argeș”. Cu apel în termen de 7 zile de la comunicarea hotărârii, realizată prin publicare în BPI.”
Pe 26 ianuarie 2023, C.N.I. a semnat contractul pentru proiectarea și execuția Pieței Agroalimentare a Câmpulungului cu Inside Construction SRL, din Roman – Neamţ, în calitate de lider, Ilvea Building SRL, din Altamura – Italia, Consulting Grup Expert SRL, din Moineşti – Bacău, care aveau alături de ele cinci subcontractanți, patru din Bacău și unul din Neamț. Prețul cu care au obținut contractul: 15.171.942,63 lei, la o diferență de 1.386.137,87 lei față de valoarea estimată. Cifre care, în mod cert, nu mai corespund realității de pe piața construcțiilor.
- Suma pe care CNI o are de recuperat de la SRL-ul în insolvență, clarificată de o expertiză, așteptată până pe 8 decembrie
Compania Națională de Investiții, creditor înscris la masa credală a societății în insolvență Inside Construction SRL, mai are o „dispută” de rezolvat și în cadrul procesului declanșat de zece firme care nu și-au încasat sumele restante de la datornică. Între cei 38 de creditori „aliniați” la insolvența SRL-ului din Roman este și C.N.I. a cărei creanță face obiectul unei contestații, a cărei clarificare depinde de rezultatul unui raport de expertiză tehnică – specialitatea construcții. Cel mai probabil, miza pentru instituția Ministerului Dezvoltării o constituie sumele achitate în contul contractului pentru noua piață de la Câmpulung, pe care expertul desemnat în proces trebuie să le coreleze cu ce a prestat în teren antreprenorul falit. În acest litigiu, următoarea înfățișare a fost fixată pe 8 decembrie 2026, nefiind gata în septembrie expertiza despre care aminteam.
Cât despre procesul principal al insolvenței firmei Inside Construction SRL, din 13 octombrie 2026, a fost amânat tocmai până pe 2 februarie 2027.
Acestea sunt ultimele noutăți despre constructorul Pieței Centrale, care țin pe loc reluarea proiectului, cu o nouă finanțare – nemaifiind de actualitate prețul cu care au fost contractate serviciile asociaților certați și între ei din cauza banilor -, cu o nouă licitație, cu un nou constructor și un nou termen de predare a obiectivului finalizat. Și nu credem că se va întâmpla până la alegerile din 2028, fiind în interesul opozanților politici ai Elenei Lasconi s-o facă să apară în fața electoratului cu această nerealizare.
Punctam la început de „bâlbâiala” părților, care a condus la suita de acțiuni în instanță în schimbul unui acoperiș deasupra capului pentru comercianții înșirați stradal ca într-un talcioc rural. Din rațiuni vădit politice, degetul acuzator se îndreaptă către Primăria Câmpulung, căreia, dacă este să i se impune ceva în această poveste, aceasta este fragmentarea achiziției pentru serviciile de degajare a amplasamentului de vechea construcție în două contracte: unul pentru demolare, altul pentru valorificarea fierului vechi, în locul unuia singur, cu o societate specializată în ambele acțiuni. Așa s-a pricopsit și Primăria cu un țepar, care a săltat fierul vechi și dus a fost!
C.N.I., în schimb, ar fi putut să scape de „trubadurul” moldovean, venit cu mâinile în buzunar la Câmpulung, fără muncitori și fără utilaje, dar n-a făcut-o. Doar i-a trimis hârtii, din când în când, când „înroșea” telefonul la București primărița Elena Lasconi, îngrijorată de „încremenirea” șantierului la stadiul de groapă umplută de apele ploilor. Rezilierea contractului pieței se produce la zece luni distanță de deschiderea insolvenței societății din Neamț, altă verigă în lanțul ghinioanelor care atârnă de gâtul Câmpulungului, blestemat să nu aibă parte de constructor „mai de Doamne-ajută”.
Magda BĂNCESCU
